在数字化转型浪潮下,工厂信息化系统的架构设计与集成已成为提升制造企业核心竞争力的关键。一套以企业资源计划(ERP)、产品生命周期管理(PLM)、制造执行系统(MES)和仓储管理系统(WMS)为核心的集成化平台,能够打通从产品设计、生产计划、现场执行到仓储物流的全价值链数据流,实现精益生产与智能决策。本文将深入探讨这四大系统的协同架构设计、分阶段建设规划以及信息系统集成服务的实施要点。

一、核心系统定位与协同价值

  1. ERP(企业资源计划):作为企业的“大脑”和资源调度中心,ERP侧重于财务、供应链、人力及宏观生产计划的管控。它为其他系统提供主数据(如物料、BOM)和全局性的业务指令。
  2. PLM(产品生命周期管理):作为产品的“诞生地与知识库”,PLM管理从概念、设计、工艺到报废的全过程数据。其核心输出——精确的EBOM(工程BOM)和工艺路线,是ERP进行物料计划和MES进行生产执行的权威源头。
  3. MES(制造执行系统):作为车间层的“中枢神经”,MES承上启下。它接收ERP的生产订单,依据PLM的工艺细节,进行工序级排产、实时生产调度、质量管控、设备监控与数据采集,实现生产过程的透明化与可控化。
  4. WMS(仓储管理系统):作为物流体系的“指挥官”,WMS精细化管控原材料、在制品、成品的入库、存储、拣选、配送与出库。它与ERP协同进行库存账务管理,与MES实时联动保障物料准时配送到线边仓,支持精益生产。

四大系统协同的核心在于:PLM提供“做什么”和“怎么做”的标准;ERP决定“何时做”和“用多少资源做”;MES负责“在现场如何执行”;WMS保障“物料如何精准送达”。 集成后,可实现设计变更自动同步至生产、计划与执行实时反馈、库存数据精准可视,从而缩短交付周期、降低库存成本、提升产品质量。

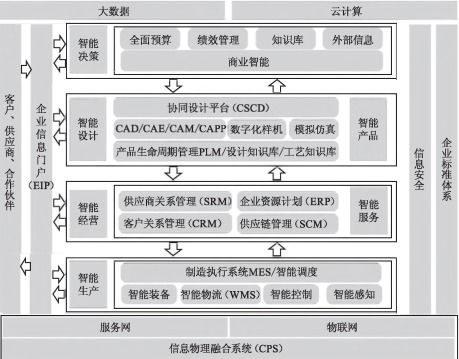

二、集成架构设计

一个稳健的集成架构是成功的基础。推荐采用“平台化、服务化”的总体思路:

  • 总体模式:采用以ERP为核心主数据与业务枢纽,PLM、MES、WMS深度集成的混合模式。引入企业服务总线(ESB)或集成平台(iPaaS)作为“中央交换机”,实现系统间松耦合、标准化、可监控的数据与服务交换。
  • 数据流设计
  • PLM与ERP:重点集成物料、BOM、工艺路线。PLM审核发布的EBOM自动同步至ERP,转换为制造BOM(MBOM)。
  • ERP与MES:ERP下达生产订单、物料需求计划至MES;MES实时反馈工序进度、完工汇报、物料消耗、工时数据至ERP,形成计划与执行的闭环。
  • MES与WMS:MES根据生产进度触发要料申请;WMS接收指令后,执行拣选配送,并反馈物料出库与送达信息。WMS可将入库的成品信息同步给MES用于完工确认。
  • WMS与ERP:WMS执行所有库存移动操作,并实时同步库存余额、库位信息至ERP,确保账实一致。
  • 技术架构:建议采用面向服务的架构(SOA)或微服务架构,将各系统的核心功能(如BOM同步、订单下发、库存查询)封装为标准API服务,通过ESB进行统一管理和调用。数据交换格式推荐使用XML或JSON,确保跨平台兼容性。

三、分阶段建设规划

信息化建设切忌一蹴而就,应遵循“整体规划、分步实施、效益驱动、持续优化”的原则。

  • 第一阶段:基础夯实与ERP核心建设(6-12个月)
  • 目标:完成ERP系统上线,统一财务、采购、销售、基础库存管理;同时启动PLM系统,规范产品数据管理。
  • 集成重点:实现PLM与ERP的BOM、物料主数据单向同步(PLM→ERP)。
  • 第二阶段:车间透明化与MES建设(6-10个月)
  • 目标:在核心产线或车间实施MES,实现生产进度、质量、设备的实时监控。
  • 集成重点:实现ERP与MES的生产订单、物料需求集成;初步建立MES与关键设备的数据采集接口。
  • 第三阶段:物流精细化与WMS建设(4-8个月)
  • 目标:在原材料仓、成品仓实施WMS,实现仓储作业的条码化、智能化管理。
  • 集成重点:实现WMS与ERP的库存账务全面集成;实现MES与WMS的车间要料配送集成。
  • 第四阶段:深度集成与智能分析(持续进行)
  • 目标:基于前期的数据积累,构建统一的数据仓库或数据湖,开发基于BI的生产经营分析看板,实现预测性维护、高级排产等智能应用。
  • 集成重点:打通全流程数据链,实现基于事件的深度流程自动化。

四、信息系统集成服务实施要点

成功的集成不仅依赖技术,更依赖专业的服务与方法论。

  1. 业务主导,流程先行:在技术方案设计前,必须联合业务部门梳理并优化跨系统业务流程(如“接单到交付”、“设计到制造”),明确各系统边界与责任,这是集成设计的蓝图。
  2. 主数据治理:建立企业级主数据(物料、客户、供应商、BOM等)管理规范与治理组织,确保数据在源头的唯一性、准确性与及时性,这是集成成功的“基石”。
  3. 选择合适的集成平台与伙伴:评估自身IT能力,选择经验丰富、具备制造业知识的集成服务商。选择扩展性强、运维方便的集成中间件产品。
  4. 分步验证,持续迭代:采用敏捷集成的思想,每个集成接口开发完成后,都需进行严格的单元测试、联调测试和用户验收测试。先在小范围试点,成功后再推广。
  5. 变革管理与培训:系统集成会改变员工的工作习惯。必须配套进行系统的变革管理,通过多层次、多角色的培训,使员工理解集成的价值,掌握新流程的操作。
  6. 持续运营与优化:上线后建立专门的运维团队,监控接口运行状态与数据质量。定期收集业务反馈,对集成流程和系统功能进行持续优化。

###

ERP、PLM、MES、WMS的集成并非简单的数据对接,而是一场以数据驱动业务流程重塑的管理变革。通过科学的架构设计、审慎的建设规划和专业的集成服务,制造企业能够构建起一个上下贯通、左右协同的数字化神经网络,从而实现运营效率、产品质量与市场响应速度的飞跃,坚实迈向智能制造的未来。
